Kvůli kontrolám a výměně paliva bude plánovaně odstaven druhý blok Temelína

EEll Plate s využitím TZ2 minuty čtení28. 6. 2018, 16:02

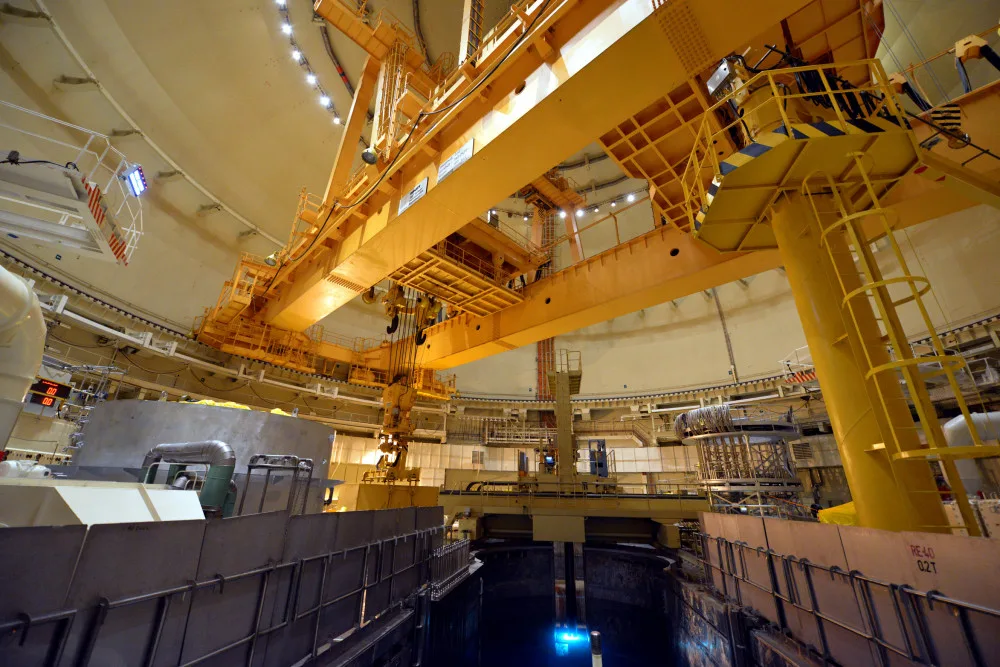

Během odstávky energetici vymění přibližně tretinu paliva
Během odstávky energetici vymění přibližně tretinu paliva · Foto: Marek Sviták

Výměna paliva, kontroly turbíny a bezpečnostních systémů nebo rekonstrukce části potrubí cirkulační chladící vody. To jsou jen příklady nejdůležitějších prací během odstávky druhého bloku. Celkově mají energetici v plánu udělat přes deset tisíc činnost a vše navíc chtějí zvládnout během dvou měsíců.

„Odstavení druhého temelínského bloku Čez naplánoval na pátek 29. června večer. Během víkendu bude technologie postupně chladnout a naplno se vlastní práce rozběhnou od pondělí 2. července. Mezi prvními proběhne otevírání reaktoru, na které jsou plánovány čtyři dny,“ popsal mluvčí Temelína Marek Sviták.

Důležitou prací během odstávky je výměna paliva. Energetici vůbec poprvé zavezou modernizované palivo typu TVSA-T, mod.2. Celkově půjde o 48 modernizovaných palivových souborů, které doplní původní typ paliva. „Modernizované palivo má v porovnání s předchozím typem určité konstrukční úpravy. Palivový soubor je mechanicky odolnější, palivové pelety mají jiný design a změny jsou i v pokrytí paliva. Jeho použití muselo předcházet náročné licenční řízení Státního úřadu pro jadernou bezpečnost,“ vysvětluje Bohdan Zronek, člen představenstva společnosti Čez.

Zavážení nového paliva energetici plánují na první polovinu srpna. Ještě předtím budou do skladu použitého paliva zavazeny čtyři kontejnery s použitým palivem. Zde zaplní 35.-38. skladovací pozici z celkových 152.

Do odstávky se zapojí zhruba tisíc lidí

Z hlediska délky odstávky pak budou klíčové především práce na turbíně a kontroly bezpečnostních divizích. „Turbína bude kompletně rozebraná a všechny tři nízkotlaké rotory převezeme ke kontrole a přelopatkování čtvrtých oběžných kol přímo k výrobci do Plzně,“ doplňuje Jan Kruml, ředitel Jaderné elektrárny Temelín.

Kontroly všech tří bezpečnostních divizí jsou součástí každé odstávky, tentokrát navíc proběhne modernizace výtlaku čerpadel technické vody důležité. Práce budou náročné, protože půjde o mnoho činností na velmi malém prostoru.


Mezi důležité činnosti budou patřit kontroly turbiny.

V souvislosti s provozem chladicích věží bude probíhat čištění přívodního potrubí a bazénů pod věžemi. Navíc začne důležitá rekonstrukce vnitřního povrchu potrubí, které propojuje chladicí věže s technologií uvnitř strojovny.

I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. Odstávka prvního bloku proběhla od začátku loňského prosince do začátku března, trvala 83 dní a Čez ji zvládl s šestidenním předstihem.

Jak hodnotíte tento článek?

Mohlo by vás zajímat

Více článků →
Autobus na Třeboňsku havaroval do stromu, několik osob se zraniloZprávy

Autobus na Třeboňsku havaroval do stromu, několik osob se zranilo

Vážná dopravní nehoda autobusu zaměstnala ve středu odpoledne všechny složky integrovaného záchranného systému. K nehodě došlo na silnici I/34 u obce Holičky na Třeboňsku, v lesním úseku mezi Třeboní a Jindřichovým Hradcem. Komunikace je kvůli zásahu uzavřena.

Nechtěli jsme jít cestou masové turistiky, říká Vlastimil Gereg z Resortu Na peciSpolečnost

Nechtěli jsme jít cestou masové turistiky, říká Vlastimil Gereg z Resortu Na peci

Na břehu Lipenské přehrady v Nové Peci vznikl nový volnočasový resort, který se veřejnosti otevřel 2. srpna. Rodinný projekt vznikal několik let a jeho cílem je nabídnout návštěvníkům klidné zázemí pro odpočinek, sport i poznávání šumavské přírody. O tom, jak se rodila myšlenka resortu, čím je Nová Pec výjimečná a co zde mohou hosté zažít, jsme hovořili s Vlastimilem Geregem, který stál u samotného zrodu projektu, řídil jeho realizaci a dovedl ho až do současné podoby.

Přihlášení uživatele

nebo
G Pokračovat přes Google Pokračovat přes Apple Pokračovat přes Facebook
