Pro Temelín budou letní prázdniny pracovní

RRedakce2 minuty čtení27. 6. 2014, 11:53

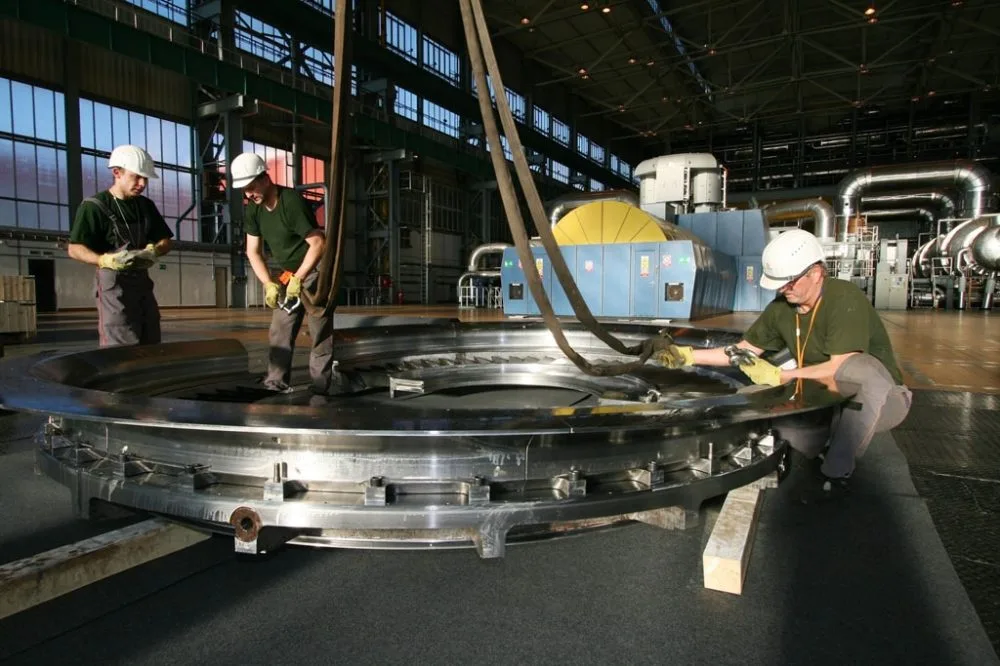

Pracovníci firmy ČEZ Energoservis skládají díly ve strojovně prvního bloku. Návoz dílů pro tuto unikátní operaci začal už v závěru roku 2013
Pracovníci firmy ČEZ Energoservis skládají díly ve strojovně prvního bloku. Návoz dílů pro tuto unikátní operaci začal už v závěru roku 2013

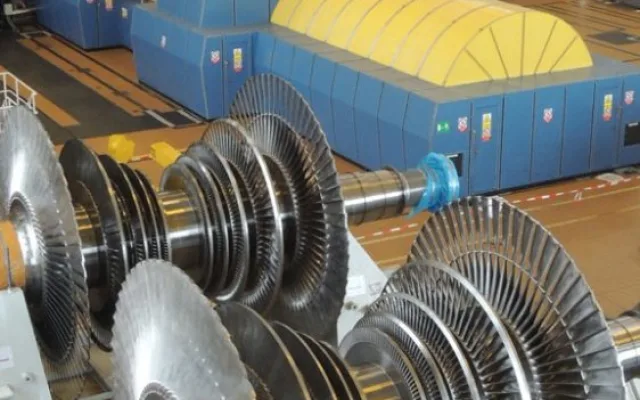

Unikátní modernizace turbíny čeká na temelínské techniky během prázdninových měsíců. V sobotu začíná na prvním bloku jaderné elektrárny pravidelná odstávka pro výměnu paliva a právě práce na turbíně budou nejnáročnější činností.

Díky nový nízkotlakým dílům bude po této odstávce turbogenerátor temelínské ‚jedničky‘ o dvě procenta výkonnější. Výrobu elektřinu by měl obnovit v závěru srpna. Stejná modernizace proběhne na druhém temelínském bloku příští rok.

Snižování výkonu prvního bloku zahájí provozní personál dnes v 18 hodin a ve 21 hodin odpojí turbogenerátor od rozvodné sítě. Vlastní odstávka pak začne v sobotu vychlazováním provozních systémů.

Její harmonogram obsahuje přes deset tisíc činností. Jsou mezi nimi pravidelně opakující se práce jako například kontrola a výměna paliva, přesun dvou obalových souborů s použitým palivem z bazénu vedle reaktoru do skladu použitého paliva nebo kontroly bezpečnostních systémů.

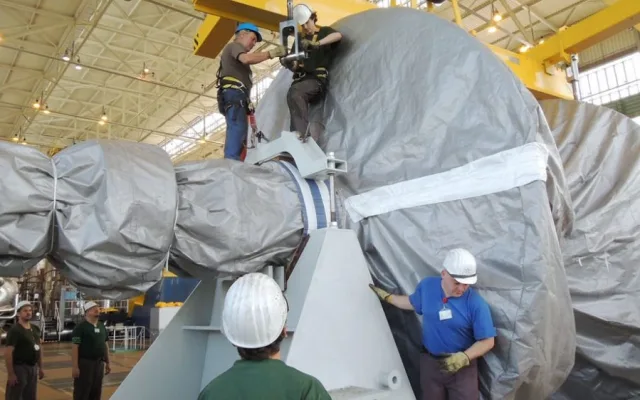

Novinkou naopak bude výměna tří nízkotlakých dílů turbíny a náhrada stávající nízkotlaké olejové regulace turbíny za novou vysokotlakou. Díky tomu tak první blok zvýší výkon ze současných 1056 MWe na 1078 MWe, aniž by spotřeboval více paliva. Celá modernizace je o efektivnějším provozu, tedy lepším využití stávajícího množství páry, která proudí na lopatky turbíny,“ vysvětlil mluvčí Jaderné elektrárny Temelín Marek Sviták.

Stejně jako v případě druhého bloku, tak i u prvního dojde k napojení seizmicky odolného dieselgenerátoru na stávající systémy bloku. Tím bude mít elektrárna pro oba bloky k dispozici hned jedenáct způsobů elektrického napájení.

V závěru odstávky pak proběhne třídenní zkouška obou dieselgenerátorů s dodávkou elektřiny do energetické sítě. Tím bude ukončeno jedno z důležitých opatření přijatých na základě zátěžových testů Evropské unie.

„Další z premiérových zkoušek proběhne už tuto sobotu. Energetici si poprvé ověří, že vodní elektrárna Orlík je schopna dodat elektřinu pro bezpečností systémy Temelína v případě blackoutu,“ sdělil Marek Sviták.

Na realizaci prací během odstávky se bude podílet více jak 600 pracovníků z padesáti dodavatelských firem a téměř 400 pracovníků ČEZ. Na druhém bloku proběhla pravidelná odstávka pro výměnu paliva od 26. dubna do 13. června a trvala necelých 49 dní.

Jak hodnotíte tento článek?

Mohlo by vás zajímat

Více článků →
Přestavba táborského venkovního bazénu a haly může stát až 250 milionůZprávy

Přestavba táborského venkovního bazénu a haly může stát až 250 milionů

Odhadované náklady na přestavbu táborského venkovního bazénu a nedaleké sportovní haly činí více než 250 milionů korun. Město chce obě sportoviště rekonstruovat současně. Práce by mohly začít v příštím roce.

Nejnáročnější Czech Tour v historii přivede do Česka cyklistickou špičkuSport

Nejnáročnější Czech Tour v historii přivede do Česka cyklistickou špičku

Do Česka v srpnu zavítá světová cyklistika. Osmnáctý ročník Czech Tour poprvé patří do kalendáře ProSeries Mezinárodní cyklistické unie a na start přivede také týmy nejvyšší kategorie, mezi nimi Netcompany INEOS a NSN Cycling Team. Peloton čekají čtyři etapy, 650 kilometrů a tři horské dojezdy.

Přihlášení uživatele

nebo
G Pokračovat přes Google Pokračovat přes Apple Pokračovat přes Facebook
