Druhý temelínský blok je na plném výkonu

LLukáš Dvořák s využitím TZ2 minuty čtení7. 8. 2017, 18:41

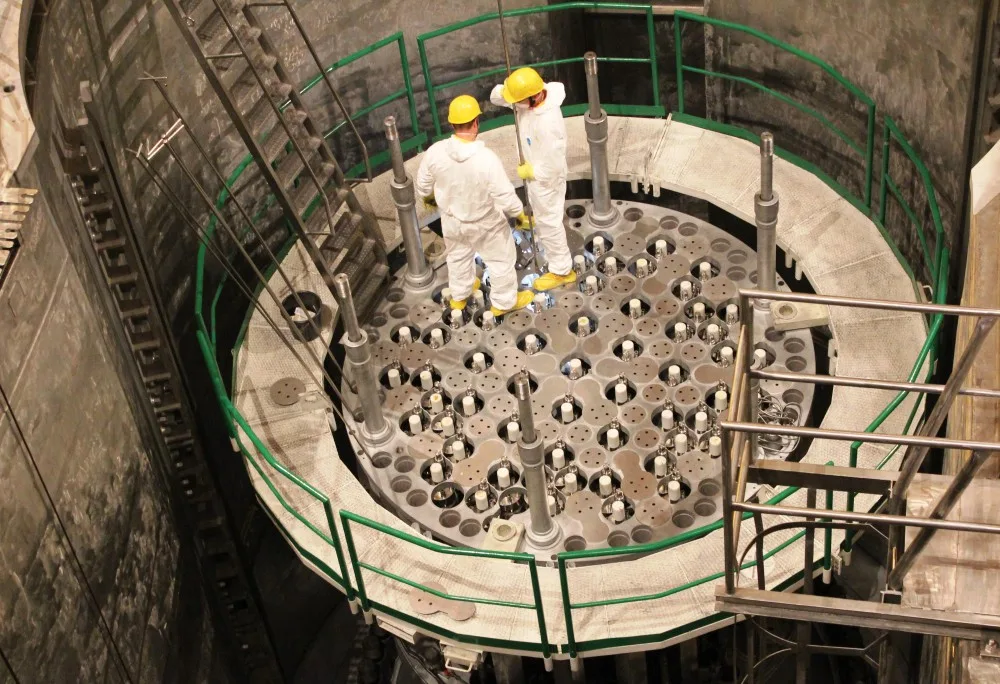

Odstávka zahrnovala přes 17000 činností
Odstávka zahrnovala přes 17000 činností · Foto: František Musil

Týden po připojení generátoru k přenosové soustavě začal druhý temelínský blok pracovat naplno. Plného výkonu operátoři dosáhli v pondělí před desátou hodinou dopoledne. Nyní tak jihočeská elektrárna kryje necelou třetinu české spotřeby.

Plnému výkonu předcházely úspěšné kontroly paliva na osmdesátiprocentním výkonu reaktoru. Temelínští fyzici ověřovali například rozložení výkonu reaktoru. Po skončení kontrol operátoři zvyšovali výkon reaktoru velmi pozvolna. Za hodinu zvedli výkon o necelé jedno procento. „Nájezd bloku po odstávce je velmi pozvolný kvůli takzvanému ‚kondiciování paliva‘. Zjednodušeně řečeno, nové palivo si musí zvyknout na provozní podmínky. Několikadenní náběh bloku je navíc spojený s řadou testů na různých výkonových hladinách,“ vysvětlil Bohdan Zronek, ředitel divize Jaderná energetika a člen představenstva společnosti ČEZ.

ČEZ zvládl odstávku o skoro dva týdny dříve, než se předpokládalo. „Za necelých 73 dní jsme zvládli zkoordinovat přes 17 tisíc činností a práci tisícovky zaměstnanců našich i dodavatelů. Zkrácení odstávky tak znamená rychlejší návrat do běžného a klidnějšího provozního režimu i pozitivní dopady do výrobních a ekonomických výsledků společnosti,“ uvedl Zronek.

Závěrečná část testů bude provedena při plném výkonu. Zaměří se na palivo a kalibraci měřících systémů. Vedle se sleduje chování dalšího zařízení v jaderné a nejaderné části včetně největší české turbíny.

Druhý blok byl odstaven od 19. května. Během odstávky byla vyměněna čtvrtina paliva, provedena důležitá modernizace kompenzátoru objemu, kontroly bezpečnostních systémů nebo se ověřovala těsnost ochranné budovy kolem reaktoru. Vůbec poprvé se celá odstávka řídila ze speciálního centra, kde na ploše 500 metrů čtverečních seděla čtyřicítka odborníků z elektrárny i od dodavatelů. Začátek odstávky prvního bloku je plánován až na samotný závěr roku.

Jak hodnotíte tento článek?

TémataČEZpalivo

Mohlo by vás zajímat

Více článků →
Nákladní letadla zatím z Budějc nevyletí. Amazon s nimi nepočítáDoprava

Nákladní letadla zatím z Budějc nevyletí. Amazon s nimi nepočítá

Výstavba velké logistické haly Amazon u Boršova nad Vltavou se přibližuje. Přestože areál vzniká nedaleko budějovického letiště, investor nepočítá s tím, že by se využívala nákladní letecká doprava. Vedení letiště ovšem potvrdilo, že o cargo provozu v budoucnu uvažuje.

Kampus VŠTE prochází rozsáhlou modernizací za desítky milionů korunSpolečnost

Kampus VŠTE prochází rozsáhlou modernizací za desítky milionů korun

Areál Vysoké školy technické a ekonomické v Českých Budějovicích během léta prochází významnou proměnou. Škola realizuje rozsáhlé stavební úpravy a modernizaci vybraných budov, jejichž cílem je rozšířit výukové kapacity, zlepšit komfort studentů i zaměstnanců a dále posílit bezbariérovost celého kampusu.

Přihlášení uživatele

nebo
G Pokračovat přes Google Pokračovat přes Apple Pokračovat přes Facebook
