Odstávka v Temelíně má za sebou první třetinu

EEll Plate s využitím TZ1 minuta čtení11. 1. 2018, 6:57

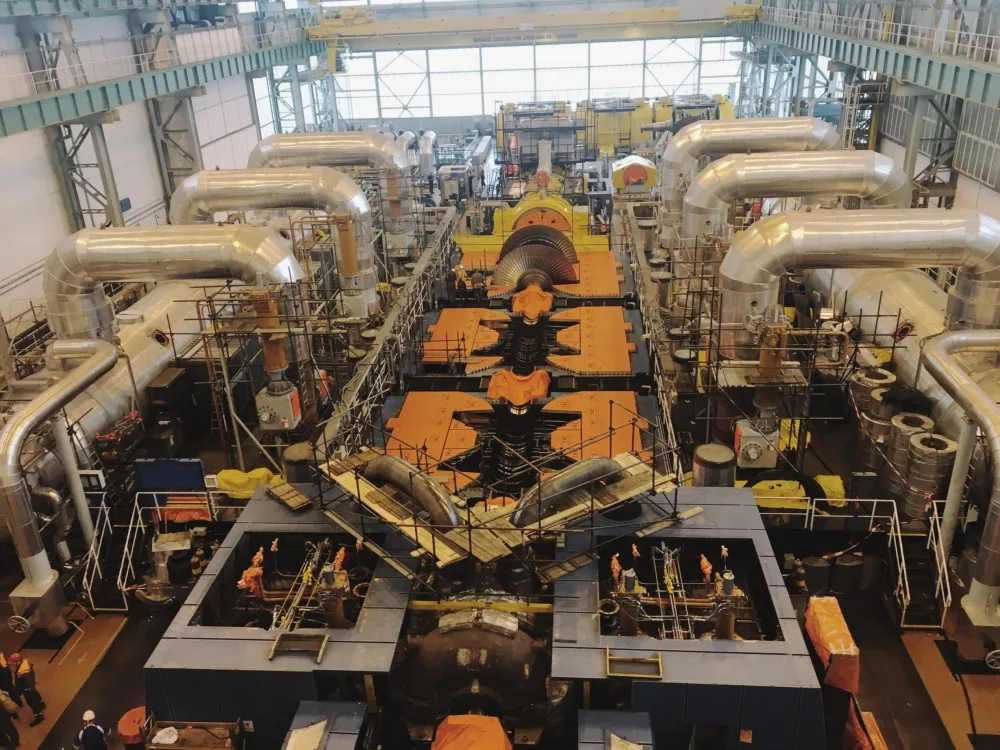

Na strojovně naplno běží kontroly rotorů turbíny a generatoru
Na strojovně naplno běží kontroly rotorů turbíny a generatoru · Foto: Marek Sviták

Zhruba třetinu má za sebou odstávka prvního bloku v Jaderné elektrárně Temelín. Energetici mají zkontrolováno jaderné palivo, kontrolují například turbogenerátor nebo bezpečnostní systémy.

Na reaktorovém sále aktuálně plní použitým palivem speciální kontejnery. Během odstávky mají v plánu provést přes 16 tisíc činností. Připojení bloku k přenosové soustavě plánuje ČEZ v první polovině března.

Máme za sebou měsíc odstávky a činnosti běží podle harmonogramu. Denně probíhají desítky kontrol a revizí. Po jejich dokončení bude následovat zpětná montáž zařízení a celá řada zkoušek,“ uvedl ředitel temelínské elektrárny Jan Kruml.


Vakuově pomocí speciální trubice odvádí odborníci vlhkost z kontejneru s použitým palivem.

V těchto dnech na reaktorovém sále probíhají kontroly parogenerátorů a práce kolem kontejnerů s použitým palivem. Do skladu v areálu elektrárny budou zavezeny tři kontejnery. Aktuálně je použitým palivem naplněn první z nich. Stále je umístěn na reaktorovém sále a v noci bylo dokončeno jeho vysoušení. To se provádí vakuově pomocí speciální trubice. V kontejneru se snižuje tlak až na cca setinu atmosférického tlaku a tím se odvádí zbytková vlhkost. Vlastní vysoušení zabere necelý den. Po provedení potřebných zkoušek těsnosti bude kontejner převezen do skladu použitého paliva.

„Aktuálně je ve skladu obsazeno 31 z celkové kapacity 152 skladovacích pozic. Pod dohledem kamer Mezinárodní agentury pro atomovou energii zde budou kontejnery až 60 let. Poté by mělo být použité palivo umístěno do trvalého úložiště,“ doplnil tiskový mluvčí Marek Sviták.

Jak hodnotíte tento článek?

Mohlo by vás zajímat

Více článků →
Nákladní letadla zatím z Budějc nevyletí. Amazon s nimi nepočítáDoprava

Nákladní letadla zatím z Budějc nevyletí. Amazon s nimi nepočítá

Výstavba velké logistické haly Amazon u Boršova nad Vltavou se přibližuje. Přestože areál vzniká nedaleko budějovického letiště, investor nepočítá s tím, že by se využívala nákladní letecká doprava. Vedení letiště ovšem potvrdilo, že o cargo provozu v budoucnu uvažuje.

Kampus VŠTE prochází rozsáhlou modernizací za desítky milionů korunSpolečnost

Kampus VŠTE prochází rozsáhlou modernizací za desítky milionů korun

Areál Vysoké školy technické a ekonomické v Českých Budějovicích během léta prochází významnou proměnou. Škola realizuje rozsáhlé stavební úpravy a modernizaci vybraných budov, jejichž cílem je rozšířit výukové kapacity, zlepšit komfort studentů i zaměstnanců a dále posílit bezbariérovost celého kampusu.

Přihlášení uživatele

nebo
G Pokračovat přes Google Pokračovat přes Apple Pokračovat přes Facebook
