Přesně 488 dílčích činností má harmonogram výměny dvou separátorů na druhém bloku Jaderné elektrárny Temelín. Jednu z nejnáročnějších prací odstávky zahájil ČEZ s odstavením druhého bloku. Dnes energetici dokončili umístění obou stodesetitunových separátorů na pozice ve strojovně v nejaderné části elektrárny.

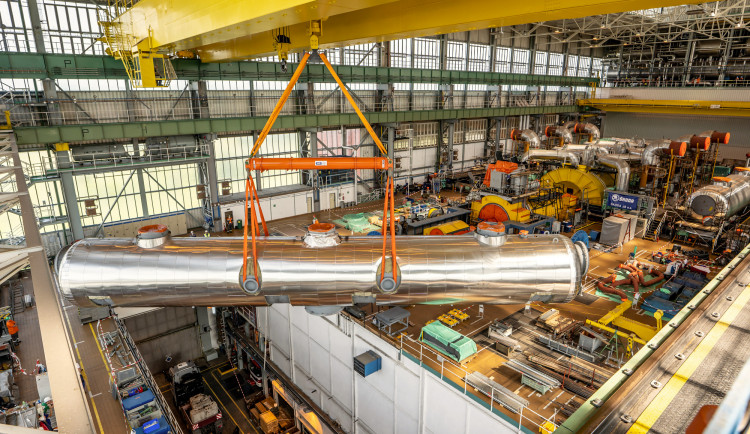

Vlastní umístění nádoby jednoho obřího separátoru trvalo jednu osmihodinovou směnu. Specialisté se zařízením manipulovali pomocí mostového jeřábu o nosnosti 125 tun. V 29 metrů dlouhém transportním koridoru se přitom hlídal každý centimetr. Náročné bylo i samotné usazení na pozici. „Vše proběhlo bez větších komplikací. Teď nás čeká instalace vnitřních částí, 35 tun vážících trubkových svazků, které slouží k přihřátí páry,“ konstatoval Jan Kruml, ředitel Jaderné elektrárny Temelín.
První nádobu energetici usadili v pondělí, druhou o den později. Samotná výměna není jenom o manipulacích s obrovským zařízením. Náročné bude i napojení na další technologii elektrárny. V praxi to znamená, že technici ze Škody JS musí každý separátor propojit s šesti desítkami různých potrubí o průměru od dvaceti milimetrů do lehce přes dva metry. Vše pak budou ověřovat zkouškami během najíždění bloku.
Vedení ČEZ si od nových separátorů slibuje zvýšení výkonu. „Půjde o jednotky MWe. Je to další z příkladů modernizace a zlepšení účinnosti zařízení v nejaderné části, navíc s přínosem pro životní prostředí díky úspoře jednotek tisíc tun emisí CO2 ročně,“ uvedl Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.
Zařízení, které páru zbavuje vlhkosti a přihřívá ji, energetici z německého výrobního závodu společnosti Balcke-Dürr, GmbH, naváželi během května. Šlo o největší transporty společnosti ČEZ pro jaderné elektrárny za posledních dvacet let.
Druhý temelínský blok ČEZ plánovaně odstavil 12. června. Během odstávky energetici vymění v reaktoru 42 ze 163 palivových souborů, zkontrolují bezpečností systémy a provedou 55 investičních akcí. Celkově má harmonogram odstávky přes dvanáct tisíc činností, na jejichž zajištění se podílí tisícovka pracovníků z ČEZ a dodavatelských firem.
