Výměna čtvrtiny paliva, obměna rotoru generátoru a doplnění jedenáctého způsobu zajištění elektrického napájení. To jsou hlavní práce, které proběhnou během pravidelné odstávky druhého bloku elektrárny Temelín. Výrobu elektřiny by měl blok obnovit v polovině června.

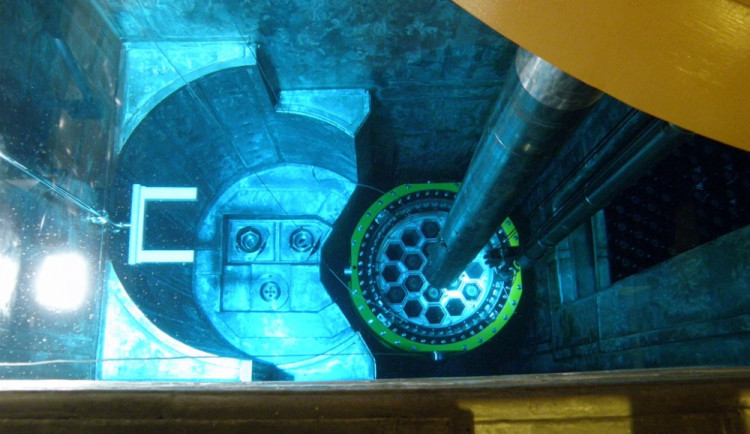

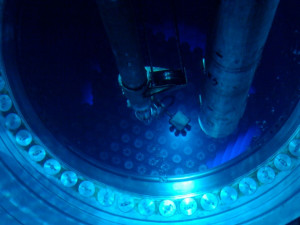

Výkon druhého bloku začnou operátoři snižovat dnes v 18.30 hodin a ve 21 hodin odpojí turbogenerátor od rozvodné sítě. Vlastní odstávka pak začne v sobotu vychlazováním provozních systémů. V jejím průběhu bude vyměněno 37 palivových souborů, tedy přibližně čtvrtina ze 163 souborů.
Z bazénu vedle reaktoru bude ve dvou kontejnerech převezeno 38 použitých palivových souborů do skladu použitého paliva v areálu elektrárny. Zde obsadí patnáctou a šestnáctou skladovací pozici z celkové kapacity skladu 152 kontejnerů (kapacita na 30 let provozu dvou bloků Temelína). První kontejner byl do skladu umístěn v roce 2010.

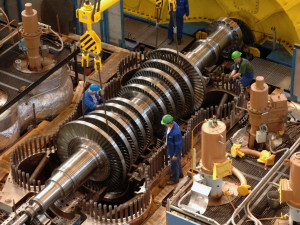

„V nejaderné části technici vymění rotor generátoru. Úprava je součástí přípravy na modernizaci turbíny, která druhý blok čeká v příštím roce. Vloni byl rotor generátoru vyměněn na prvním bloku,“ upřesnil mluvčí Jaderné elektrárny Temelín Marek Sviták.
Odstávku elektrárna využije i k napojení jedenáctého způsobu elektrického napájení na stávající systémy bloku. Aktuálně je hotova základová deska, na kterou bude umístěn seizmicky odolný kovový kontejner s dieselovým motorem o výkonu téměř 4 000 kW, což odpovídá přibližně 60 osobním vozidlům. Stejné posílení elektrického napájení čeká v létě také temelínskou jedničku.
„Harmonogram odstávky druhého bloku zahrnuje celkem 10 tisíc činností a na jejich realizaci se bude podílet více jak 600 pracovníků z padesáti dodavatelských firem a téměř 400 pracovníků ČEZ. Na elektrárně Temelín již probíhají i přípravy druhé letošní odstávky pro výměnu paliva na prvním bloku, která začne v závěru června,“ dodal Sviták.
